Thi công thần tốc 120 ngày cho siêu dự án mặt nước: Thách thức quản trị dự án và chuỗi cung ứng lõi





Một hạng mục nhạc nước nghệ thuật không chỉ bao gồm việc mang thiết bị đến và "lắp xong". Phía sau những tia nước nhịp nhàng là một mạng lưới chằng chịt gồm: đường ống ngầm, hệ thống bơm, vòi phun, bộ lọc nước, đèn LED dưới nước, hệ thống điện động lực, tủ điều khiển, các điểm chờ, công tác đấu nối và cuối cùng là quá trình chạy thử, hiệu chỉnh. Để một hệ thống đồ sộ như vậy đạt đến trạng thái vận hành ổn định trong một khoảng thời gian đôi khi chỉ tính bằng vài tuần là một thách thức cực lớn.

Toàn bộ các phần việc này lại phải phối hợp nhịp nhàng với tiến độ thi công phần kết cấu, chống thấm, thi công nhạc nước công viên hòa vào cảnh quan, hệ thống điện MEP và tiến độ chung của toàn công trường. Vì vậy, khi thời gian bị rút ngắn, chúng ta không thể đơn thuần giải quyết bằng cách chỉ tăng người hay tăng giờ làm. Nhiều công việc bắt buộc phải được tổ chức song song, bởi sai một bước nhỏ ở hạ tầng có thể phá vỡ toàn bộ các bước hoàn thiện phía sau.

Kinh nghiệm xử lý bài toán này của NPT đã được đúc kết qua hàng loạt dự án trọng điểm: từ dự án nhạc nước Sun Urban City với gói thầu khoảng 60 ngày; nhạc nước Công viên số 1 Lý Thái Tổ với toàn dự án chạy 3 ca – 4 kíp trong hơn 90 ngày đêm; Halo Bay Show với áp lực vận hành trước ngày ra mắt 30/8/2025; cho đến dự án nhạc nước Công viên văn hóa Bến Nhà Rồng – Khánh Hội khi chúng tôi triển khai Chương 1 trong tháng 8 để gấp rút hướng tới mốc hoàn thiện dịp 2/9.

“Khó khăn của một dự án nhạc nước tiến độ gấp không nằm ở một công việc riêng lẻ, mà ở việc nhiều hạng mục phụ thuộc lẫn nhau phải cùng về đích trong một khoảng thời gian rất ngắn.”

Vì sao thi công nhạc nước trong thời gian ngắn là bài toán khó?

Để nhìn nhận đúng áp lực của một công trường có tiến độ gấp, chúng ta cần bóc tách 3 đặc thù kỹ thuật sau:

Hệ thống gồm nhiều lớp kỹ thuật phụ thuộc nhau

Tính dây chuyền trong thi công hệ thống nhạc nước là vô cùng khắt khe. Đường ống ngầm phải được vạch đúng tuyến trước khi lắp vòi; phối hợp kết cấu – chống thấm – đường ống khi thi công cảnh quan nước phải chuẩn xác trước khi chốt các điểm xuyên; cao độ bê tông phải chuẩn trước khi cố định ngàm thiết bị; hệ thống cáp điện và tín hiệu điều khiển phải sẵn sàng để test; và quan trọng nhất, vị trí thiết bị phải khớp tuyệt đối theo thiết kế cảnh quan hoàn thiện. Chỉ một lỗi nhỏ về tọa độ đầu chờ cũng có thể kéo theo việc phải đổi tuyến ống, tháo dỡ thiết bị, xử lý lại bề mặt chống thấm và làm gián đoạn công tác hoàn thiện cảnh quan.

Nhạc nước không thi công tách biệt khỏi công trường

Nhà thầu nhạc nước hiếm khi được nhận một mặt bằng trống và sạch sẽ. Chúng tôi thường phải làm việc trong lúc kết cấu bê tông vẫn đang hình thành, cảnh quan vẫn đang được bồi đắp, nhiều bộ môn khác cùng chia sẻ mặt bằng, và từng khu vực nhỏ lẻ được tổng thầu bàn giao ở các thời điểm hoàn toàn khác nhau.

Lắp đặt xong chưa phải là hoàn thành

Đây là hiểu lầm phổ biến nhất trong quản lý tiến độ thi công nhạc nước. Sau khi hoàn tất việc thả thiết bị, nhà thầu vẫn cần một khoảng thời gian đáng kể cho: công tác đấu nối tủ điện, kiểm tra ngâm nước, test độc lập từng bơm, test màu đèn LED, test chia theo từng vùng, kiểm tra tín hiệu điều khiển, cân chỉnh độ vươn của vòi phun và chạy thử toàn bộ hệ thống.

“Một hệ thống nhạc nước chỉ thực sự hoàn thành khi nước, ánh sáng và điều khiển có thể vận hành ổn định; việc đặt xong thiết bị trên công trường mới chỉ là một phần của quá trình.”

Tiến độ ngắn đòi hỏi nhà thầu nhạc nước phải làm được gì?

Từ những khó khăn trên, có thể thấy thi công nhạc nước tiến độ gấp là cuộc chơi của tư duy quản trị dự án, đòi hỏi nhà thầu phải sở hữu 5 năng lực cốt lõi:

1. Nắm nhanh điều kiện thực tế: Ngay khi bước vào công trường, chỉ huy trưởng phải nhanh chóng xác định được khu vực nào đã đủ điều kiện thi công, kiểm tra chéo cao độ hiện tại, rà soát các điểm chờ, kết cấu ngầm, tọa độ thiết bị và khoanh vùng những phần còn phải chờ phối hợp xử lý.

2. Chủ động thiết bị và tiến độ giao hàng: Vật tư không đổ đống một lần. Phải lên kế hoạch rõ thiết bị nào cần trước, khu vực nào sẽ được lắp trước để thúc ép nhà cung cấp giao hàng bám sát theo tiến độ bàn giao mặt bằng của từng khu vực.

3. Tổ chức nhiều khu vực thi công song song: Tránh việc ngồi chờ toàn bộ mặt bằng hoàn thiện. Cách làm cuốn chiếu là chìa khóa: trong khi Khu A đang đi đường ống ngầm, Khu B có thể hoàn thiện bề mặt, Khu C tiến hành thả thiết bị và Khu D chuẩn bị công tác đấu nối cáp.

4. Phối hợp liên tục với các đội khác: Nút thắt lớn nhất thường nằm ở khâu giao tiếp. Đội ngũ NPT phải liên tục làm việc với nhà thầu kết cấu, cảnh quan, đội chống thấm, bộ phận điện nguồn và Ban quản lý Tổng thầu để tránh dẫm chân lên nhau.

5. Kiểm tra từng phần ngay khi đủ điều kiện: Không bao giờ đợi toàn bộ hệ thống lắp xong mới đóng điện chạy thử. Khu vực nào hoàn thiện cụm ngầm là phải test áp suất và kiểm tra rò rỉ ngay để không dồn lỗi về giai đoạn cuối.

“Với dự án tiến độ gấp, năng lực của nhà thầu không chỉ nằm ở số lượng nhân sự huy động mà ở khả năng khiến thiết bị, mặt bằng, bản vẽ và các đội thi công cùng sẵn sàng đúng thời điểm.”

Kinh nghiệm tiến độ gấp của NPT đã được kiểm chứng ở những dự án nào?

Để chứng minh năng lực thực thi, những cam kết trên giấy là chưa đủ. Dưới đây là cách chúng tôi đã giải quyết áp lực tiến độ tại các đại công trường có độ phức tạp cao:

Sun Urban City – quy mô lớn trong khoảng 60 ngày

Tại dự án Sun Urban City, hệ thống nhạc nước trải dài trên tuyến kênh dài khoảng 1,5 km. Dựa theo tiến độ chúng tôi đã công bố, toàn bộ phần việc này phải hoàn thành trong khoảng 60 ngày. Quy mô siêu lớn đồng nghĩa với khối lượng thiết bị khổng lồ, tuyến kỹ thuật cáp và ống kéo dài, khối lượng công việc lắp đặt, lập trình điều khiển là cực kỳ đồ sộ. Trong một khoảng thời gian hữu hạn, các công việc không thể diễn ra một cách tuần tự, mà buộc phải được xé lẻ và triển khai đồng loạt dọc theo toàn tuyến.

“Sun Urban City cho chúng tôi kinh nghiệm tổ chức một khối lượng thiết bị và tuyến nhạc nước rất lớn trong một cửa sổ triển khai ngắn, nơi cung ứng, lắp đặt và kiểm tra phải liên tục bám sát nhau.”

Công viên số 1 Lý Thái Tổ – áp lực hoàn thành sát Tết

Theo thông tin từ chủ đầu tư Sun Group, toàn bộ dự án Công viên số 1 Lý Thái Tổ được triển khai thần tốc chỉ trong hơn 90 ngày đêm. Để đáp ứng mốc khánh thành trước Tết, công trường đã phải duy trì nhịp độ 3 ca – 4 kíp liên tục, với thời điểm cao trào có tới 500 công nhân và gần 20 kỹ sư bám trụ.

Tại dự án này, NPT tham gia thi công hạng mục hệ thống nước và ánh sáng tại khu vực Đài tưởng niệm. Bài toán lớn nhất không chỉ là thi công nhanh phần việc của mình, mà là khả năng hòa nhịp hạng mục chuyên ngành vào một tổng công trường đang chạy nước rút. Sự linh hoạt trong việc tiếp nhận mặt bằng là yếu tố sống còn.

“Lý Thái Tổ cho thấy áp lực tiến độ không chỉ nằm bên trong hạng mục nhạc nước; nhiều khi toàn bộ công trường cùng chạy nhanh và nhà thầu chuyên ngành phải liên tục thích ứng với mặt bằng được bàn giao theo từng khu vực.”

Halo Bay Show – hệ thống lớn phải vận hành ổn định trước ngày ra mắt

Với sự kiện Halo Bay Show ra mắt vào ngày 30/8/2025, NPT đối mặt với một hệ thống siêu trường siêu trọng gồm 170 phao nổi và cột nước vươn cao tới 90 mét. Áp lực ở đây là mốc thời gian không thể xê dịch. Quan trọng hơn, công việc thi công không kết thúc ở thao tác lắp đặt phần cứng. Hệ thống cần một quỹ thời gian cố định cho việc đấu nối, kiểm tra đường truyền, chạy thử, lập trình kịch bản và cân chỉnh tinh tế trước khi bước vào mốc trình diễn chính thức.

“Với Halo Bay Show, mốc cuối không phải ngày hoàn tất lắp thiết bị mà là thời điểm toàn hệ thống phải đủ ổn định để trình diễn trước công chúng.”

Bến Nhà Rồng – Khánh Hội: khoảng một tháng cho hạng mục Chương 1

Những kinh nghiệm tích lũy từ các dự án trên đang được NPT áp dụng tối đa tại Công viên văn hóa Bến Nhà Rồng – Khánh Hội. Chúng tôi bắt đầu đưa quân vào triển khai Chương 1 “Dòng nước cội nguồn – 1890” tại Bến Nhà Rồng – Khánh Hội từ đầu tháng 8. Trong bối cảnh toàn dự án đang hướng tới mốc hoàn thiện vào dịp Quốc khánh 2/9, khoảng thời gian thực tế dành cho hạng mục nhạc nước chỉ vỏn vẹn khoảng một tháng.

Trong khoảng cửa sổ hẹp này, ban chỉ huy NPT phải xử lý đồng thời một khối lượng công việc khổng lồ: vừa phối hợp khảo sát hiện trường, triển khai hạ tầng ngầm, vừa phải tổ chức nhận thiết bị, phân bổ lắp đặt, tiến hành đấu nối, kiểm tra và chạy thử.

“Bến Nhà Rồng – Khánh Hội là minh chứng mới nhất cho bài toán NPT đã gặp ở nhiều dự án trước: thời gian dành cho hạng mục nhạc nước rất ngắn, nhưng khối lượng kỹ thuật không thể giản lược.”

10/08 – thiết bị được đưa tới khi công trường vẫn đang thi công

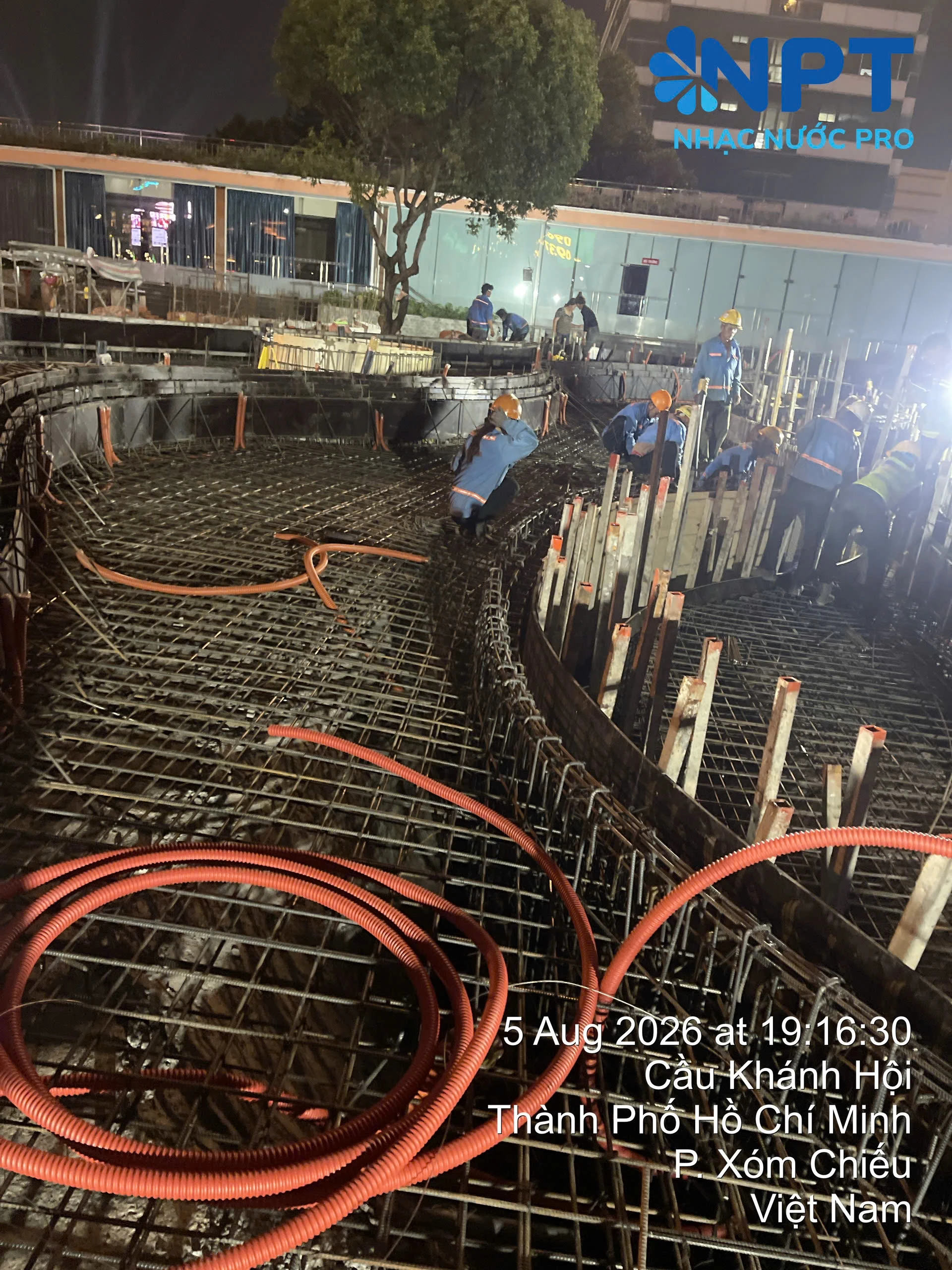

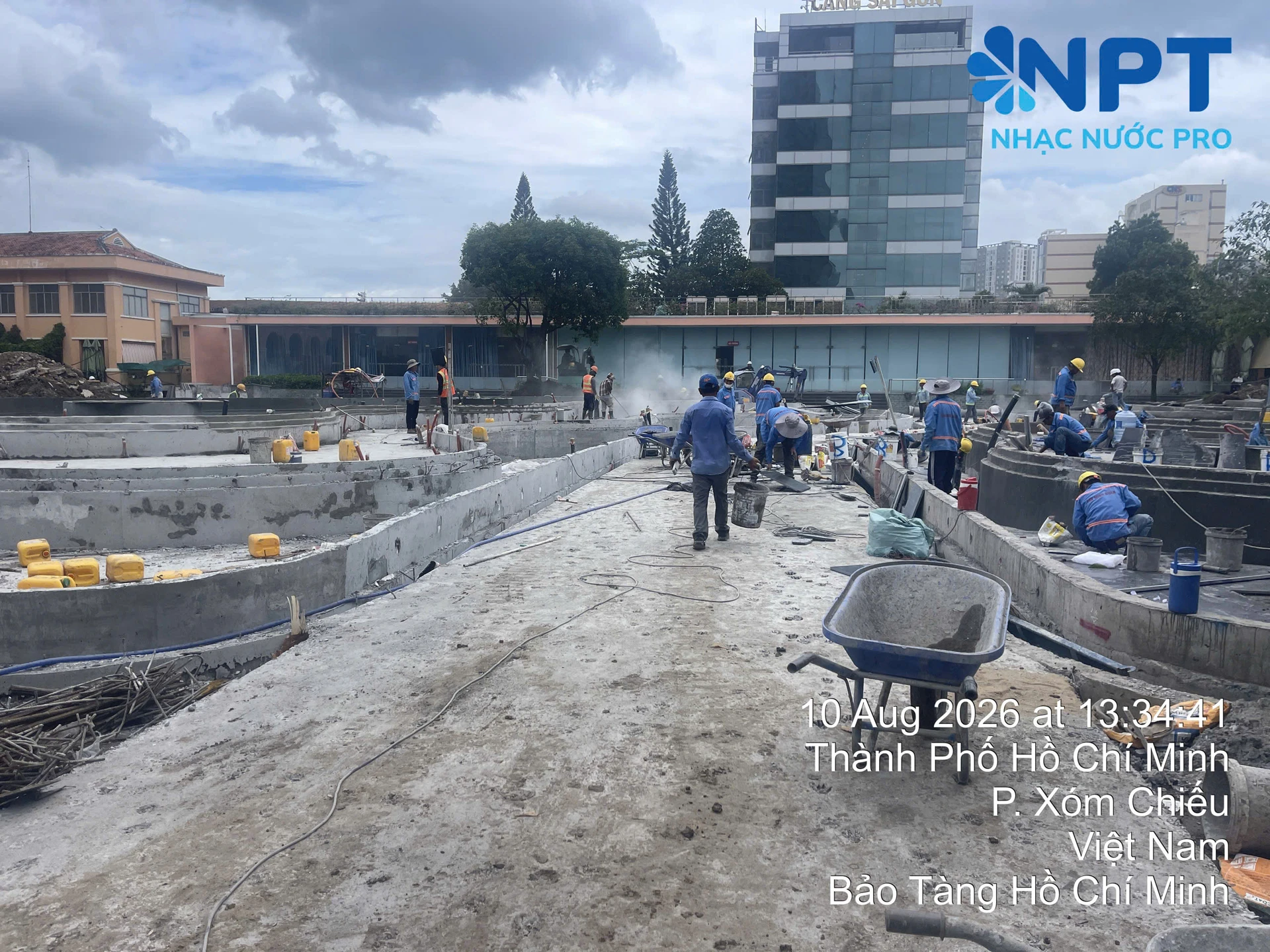

Quan sát nhật ký thi công ngày 10/08, các thiết bị quan trọng đã bắt đầu được các chuyến xe vận tải tập kết vào tận chân công trình. Đáng chú ý là ngay phía sau khu vực tập kết vật tư, mặt bằng cảnh quan vẫn đang trong quá trình đổ bê tông và đắp đất. Sự đan xen này cho thấy chuỗi cung ứng vật tư và thi công hiện trường đang được ép chạy song song để tối ưu hóa từng giờ đồng hồ.

“Ngày 10/8, thiết bị lọc đã được đưa tới Chương 1 trong khi nhiều khu vực của cảnh quan vẫn đang tiếp tục hoàn thiện.”

13/08 – nhiều khu vực được triển khai cùng lúc

Bức tranh toàn cảnh ngày 13/08 phản ánh rõ nét chiến lược thi công của chúng tôi. Trên cùng một mặt bằng Chương 1, có thể thấy vô số các thành bể uốn cong với nhiều lớp cao độ lồi lõm khác nhau. Có những khu vực công nhân đang tiến hành trát bề mặt, trong khi các khu vực lân cận lại đang rải lưới thép hoặc đi ống ngầm. Rõ ràng, NPT không thể thụ động chờ đợi toàn bộ mặt bằng Chương 1 "sạch sẽ" rồi mới vào việc. Bất cứ khoang bể nào đủ điều kiện sẽ lập tức được chuyển bước thi công ngay.

“Trong cùng một mặt bằng, có khu vực đã sẵn sàng cho bước tiếp theo trong khi khu vực bên cạnh vẫn đang hoàn thiện kết cấu. Đây là lý do tiến độ phải được chia theo từng khu vực thay vì chờ toàn bộ công trình.”

16/08 – bắt đầu lắp thiết bị khi cảnh quan vẫn đang hoàn thiện

Đến ngày 16/08, công tác lắp đặt phần cứng đã có những bước tiến rõ rệt. Tại một số vị trí thành hồ, kỹ thuật viên NPT đã bắt đầu gắn các cụm đèn LED âm nước vào ngàm chờ. Ở ngay các khoang lân cận, công tác chống thấm và hoàn thiện bề mặt đá vẫn đang hối hả diễn ra. Việc lắp đặt thiết bị đan xen với các công tác nề đòi hỏi sự phối hợp và bảo vệ vật tư vô cùng cẩn trọng.

“Đến ngày 16/8, các vị trí đủ điều kiện đã bắt đầu chuyển sang lắp thiết bị dưới nước, trong khi những vùng lân cận vẫn tiếp tục hoàn thiện.”

17/08 – công trường tiếp tục tới buổi tối

Áp lực mốc thời gian 2/9 buộc thời gian làm việc phải được mở rộng tối đa. Hình ảnh ghi nhận lúc 18h49 ngày 17/08 cho thấy hệ thống đèn pha công trường đã được bật sáng, các tốp thợ vẫn đang miệt mài thi công dưới sự giám sát chặt chẽ. Tuy nhiên, việc tăng ca đêm chỉ thực sự phát huy hiệu quả khi thiết kế, vật tư và mặt bằng đã được ban chỉ huy chuẩn bị sẵn sàng từ ban ngày.

“Tăng ca có thể mở rộng thời gian thi công trong ngày, nhưng không thể thay thế việc chuẩn bị mặt bằng, thiết bị và thông tin kỹ thuật từ trước.”

Từ đầu tháng 8 tới mốc 2/9 – công việc còn lại không chỉ là lắp đặt

Sau khi vượt qua giai đoạn cao điểm lắp đặt thô từ 10–17/08, khoảng thời gian cuối cùng hướng tới mốc 2/9 là giai đoạn thử thách nhất. Đây là lúc NPT phải giải quyết bài toán đấu nối tủ điện động lực, kiểm tra cách điện từng cụm thiết bị, test sáng đèn LED, cấu hình mạng tín hiệu điều khiển, bơm nước ngâm hồ, cân chỉnh góc độ từng tia nước và chạy thử tổng thể kịch bản show. Nhấn mạnh lại một lần nữa: một tháng không phải là thời gian để "đặt thiết bị xuống hồ", mà là một tháng để hồi sinh toàn bộ hệ thống tới trạng thái sẵn sàng vận hành phục vụ công chúng.

“Khoảng một tháng ở Bến Nhà Rồng không chỉ là thời gian thi công. Trong cùng khoảng đó, hệ thống còn phải đi từ hạ tầng và lắp đặt tới đấu nối, kiểm tra và chạy thử trước khi vận hành.”

Làm nhanh nhưng những phần nào không thể bỏ qua?

Rút ngắn tiến độ thi công không bao giờ đồng nghĩa với việc đốt cháy giai đoạn hay đánh đổi chất lượng kỹ thuật. Một lỗi kỹ thuật nhỏ bị chôn vùi dưới lớp đá lát có thể khiến công trình phải trả giá bằng việc đập phá cảnh quan để sửa chữa. Trong mọi hoàn cảnh gấp gáp, chúng tôi luôn tuân thủ 6 bước kiểm tra bắt buộc:

1. Định vị và cao độ: Tuyệt đối không được ước lượng bằng mắt. Sai lệch về cao độ hay tọa độ sẽ phá vỡ toàn bộ mối liên kết giữa vòi phun, mặt nước, mép bể và lớp đá hoàn thiện xung quanh.

2. Tuyến đường ống và các điểm chờ: Phải được thử áp lực và kiểm tra rò rỉ ngay khi kết cấu bê tông còn mở. Đây là nguyên tắc cốt lõi của vì sao hệ thống nhạc nước phải được triển khai ngay từ giai đoạn kết cấu.

3. Kiểm tra thiết bị trong quá trình lắp: Mọi thiết bị đều phải được kiểm tra thông mạch và vận hành thử nghiệm trước khi cố định ngàm, không dồn việc kiểm tra về cuối.

4. Hệ thống điện và điều khiển: Phải được đo đạc cách điện, test an toàn rò điện và kiểm tra đường truyền tín hiệu theo từng phân vùng độc lập.

5. Chạy thử từng phần: Khu vực nào hoàn thành phần cứng và đủ điều kiện cấp nước thì lập tức cho bơm nước, chạy thử độc lập để phát hiện sớm các lỗi phát sinh.

6. Chạy thử tổng thể: Luôn phải dành ra một quỹ thời gian tối thiểu cho việc cân chỉnh chiều cao cột nước, nhịp điệu ánh sáng, kiểm tra kịch bản trình diễn và độ ổn định của toàn bộ mạng lưới.

“Tiến độ có thể được rút ngắn bằng cách tổ chức nhiều công việc song song, nhưng không thể rút ngắn bằng cách bỏ qua những bước kiểm tra mà sau này rất khó quay lại xử lý.”

Kinh nghiệm từ các dự án tiến độ gấp giúp NPT tổ chức công việc như thế nào?

Từ kinh nghiệm thực chiến qua hàng loạt dự án có thời gian thi công ngắn, chúng tôi đã chuẩn hóa quy trình điều hành công trường thành 7 năng lực then chốt:

1. Đọc nhanh hiện trạng công trường: Nhận diện ngay phần việc nào có thể triển khai trước, phần nào còn vướng mắc, và đâu là điểm nghẽn then chốt đang cản trở tiến độ để phối hợp gỡ bỏ.

2. Chốt sớm các điểm kỹ thuật quan trọng: Bản vẽ thi công, tim cốt, cao độ và các điểm xuyên chống thấm phải được thống nhất với ban tư vấn giám sát ngay từ đầu, tránh việc phát sinh thay đổi khi công tác hoàn thiện cảnh quan đã đi quá xa.

3. Chủ động kế hoạch cung ứng thiết bị: Thiết bị cơ điện và vật tư phụ phải được tập kết về công trường đúng thời điểm, bám sát kế hoạch tiếp nhận từng khoang mặt bằng.

4. Chia nhỏ công việc theo từng khu vực: Tuyệt đối không chờ đợi toàn bộ mặt bằng được bàn giao. Áp dụng triệt để biện pháp thi công cuốn chiếu để nhiều tổ đội có thể cùng tác chiến đồng thời.

5. Phối hợp trực tiếp với các bộ môn liên quan: Làm việc chặt chẽ hàng ngày với các nhà thầu kết cấu, cảnh quan, chống thấm và điện nguồn để thống nhất lịch trình làm việc và mặt bằng thi công.

6. Kiểm tra chéo trong suốt quá trình thi công: Thực hiện kiểm tra, nghiệm thu nội bộ từng phần việc ngay khi hoàn thành, không dồn toàn bộ lỗi và áp lực kiểm tra về những ngày cuối cùng.

7. Giữ vững quỹ thời gian cho công tác chạy thử: Mốc bàn giao thực sự phải là ngày hệ thống có thể vận hành ổn định, không phải là ngày hoàn tất việc lắp ráp thiết bị trên công trường.

“Kinh nghiệm từ những dự án có deadline cứng cho chúng tôi thấy tiến độ không được cứu ở những ngày cuối. Nó được tạo ra từ cách mặt bằng, thiết bị và các công việc liên quan được chuẩn bị từ sớm.”

KẾT LUẬN

Từ dự án nhạc nước Sun Urban City với quy mô dài 1,5 km trong 60 ngày, nhạc nước Công viên số 1 Lý Thái Tổ hơn 90 ngày đêm chạy 3 ca – 4 kíp, Halo Bay Show với áp lực vận hành ổn định trước ngày ra mắt, cho đến Chương 1 tại dự án nhạc nước Công viên văn hóa Bến Nhà Rồng – Khánh Hội chỉ vỏn vẹn khoảng một tháng trước mốc 2/9 — điều lặp lại không phải là một con số ngày cố định, mà là yêu cầu đưa một hệ thống nhạc nước phức tạp về đích an toàn trong một cửa sổ thời gian vô cùng ngắn.

Đây chính là nơi năng lực điều phối, kinh nghiệm thực chiến và khả năng tổ chức công trường của nhà thầu trở thành thước đo quyết định sự thành bại của dự án.

“Từ Sun Urban City, Công viên số 1 Lý Thái Tổ, Halo Bay Show đến Chương 1 Bến Nhà Rồng – Khánh Hội, điều lặp lại không phải một con số ngày cố định mà là yêu cầu đưa một hệ thống nhạc nước phức tạp tới trạng thái vận hành trong một cửa sổ thời gian rất ngắn. Đây là nơi kinh nghiệm tổ chức, phối hợp và triển khai thực tế của nhà thầu trở thành yếu tố quyết định.”

NPT Nhạc Nước Pro tự hào là đơn vị chuyên tư vấn, thiết kế và thi công nhạc nước, cung cấp thiết bị và triển khai các hệ thống nhạc nước nghệ thuật cho công viên, quảng trường, khu đô thị và các đại dự án có yêu cầu khắt khe về mặt tiến độ.

Giải đáp các thắc mắc (FAQ) về thi công nhạc nước tiến độ gấp

1. Vì sao thi công nhạc nước trong thời gian ngắn lại là bài toán khó?

Bởi hệ thống nhạc nước bao gồm nhiều lớp kỹ thuật cơ điện phức tạp có tính dây chuyền cao (đường ống, bơm, vòi, đèn, điều khiển), đồng thời phải phối hợp chặt chẽ với tiến độ kết cấu bê tông, chống thấm, hoàn thiện cảnh quan và điện nguồn của toàn công trường.

2. Có thể rút ngắn tiến độ bằng cách đơn thuần tăng nhân công không?

Tăng nhân công chỉ phát huy tác dụng khi mặt bằng đã sẵn sàng và thiết bị đã về đủ. Nếu các nút thắt kỹ thuật chưa được xử lý, việc tăng người chỉ gây chồng chéo và cản trở lẫn nhau trên công trường.

3. NPT triển khai gói nhạc nước tại Sun Urban City trong bao lâu?

Theo thông tin do NPT công bố, toàn bộ gói thầu nhạc nước trải dài 1,5 km tại Sun Urban City được chúng tôi cam kết và tổ chức triển khai trong khoảng thời gian khoảng 60 ngày.

4. Dự án Công viên số 1 Lý Thái Tổ được triển khai trong thời gian bao lâu?

Theo thông tin từ chủ đầu tư Sun Group, toàn bộ dự án Công viên số 1 Lý Thái Tổ được triển khai với nhịp độ thần tốc trong hơn 90 ngày đêm.

5. NPT có khoảng bao nhiêu thời gian thi công tại Bến Nhà Rồng?

Tại dự án Công viên văn hóa Bến Nhà Rồng – Khánh Hội, NPT bắt đầu triển khai hạng mục nhạc nước Chương 1 từ đầu tháng 8, hướng tới mốc hoàn thiện vào dịp Quốc khánh 2/9, do đó quỹ thời gian thực tế chỉ vỏn vẹn khoảng một tháng.

6. Việc lắp đặt xong thiết bị có đồng nghĩa với việc đã hoàn thành hệ thống nhạc nước?

Chưa. Sau khi lắp xong phần cứng, hệ thống vẫn cần một khoảng thời gian quan trọng để đấu nối tủ điện, kiểm tra cách điện, ngâm nước test áp lực, kiểm tra tín hiệu điều khiển, cân chỉnh tia nước và chạy thử tổng thể các kịch bản trình diễn.

Liên hệ tư vấn thiết kế & thi công Nhạc nước

CÔNG TY NPT - NHẠC NƯỚC PRO

Địa chỉ: Số 7 - Lô 9 khu biệt thự liền kề Nam Thắng, P. Trung Văn, TP. Hà Nội.

Hotline: 0904.891.688 | Website: Nhacnuoc.pro

Với hơn 20 năm kinh nghiệm và vị thế là đối tác chiến lược trong các đại dự án cảnh quan mặt nước của Sun Group, BIM Group,... NPT Nhạc Nước Pro là đơn vị tiên phong tại Việt Nam trong lĩnh vực tư vấn, thiết kế và thi công hệ thống nhạc nước nghệ thuật chuẩn Châu Âu.
